国网河北建设公司:雄安新区首座下沉庭院式变电站主体结构顺利封顶

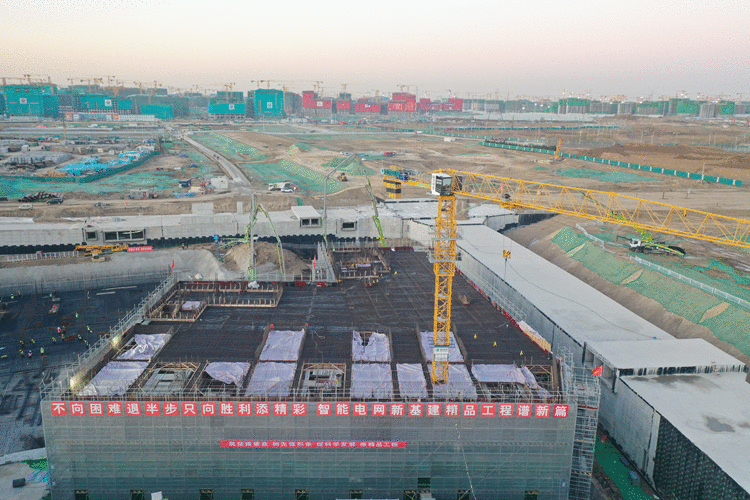

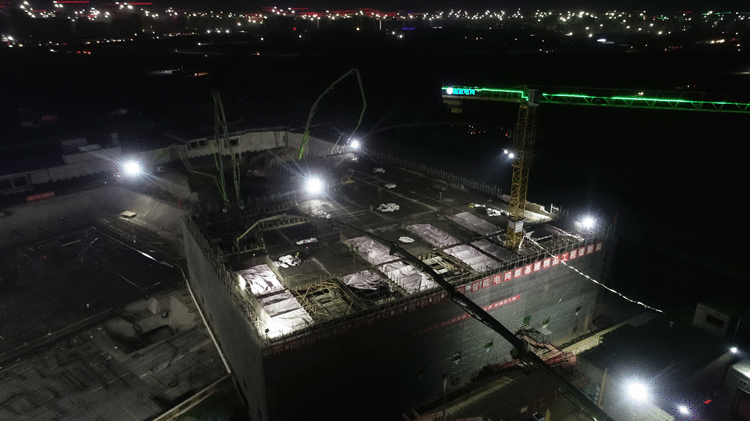

12月9日,上午9时52分,由国网河北建设公司建管的雄安新区河西110千伏变电站工程完成主体结构负一层混凝土浇筑工
河北新闻网讯(乔军 何倩)12月9日9时52分,由国网河北建设公司建管的雄安新区河西110千伏变电站工程完成主体结构负一层混凝土浇筑工作,标志着该工程主体结构顺利封顶。

此次负一层浇筑及封顶共浇筑混凝土3100立方米,针对施工混凝土浇筑方量大、一次整体浇筑标准高、冬期低温养护难的特点,建设公司河西项目管理部认真制定专项施工方案,组织开展内部论证7次,并邀请河北省建筑业专家对方案和现场进行核查。按照方案,现场施工、管理人员134人分3班9个小组接续作业,5辆泵车从三个点开展同时接续浇筑确保一次浇筑成功,采用降低混凝土水灰比、添加防冻剂、外部升温保温等6项措施确保冬期混凝土养护质量。负一层浇筑前已用时36天完成530吨钢筋绑扎工作。

据悉,河西110千伏变电站位于雄安新区容东片区A社区综合能源站用地范围内,是雄安新区首座下沉庭院式变电站,也是首个为雄安新区安置区供电电源点。工程对标国际最高标准、按照绿色星级变电站、全清水混凝土标准设计和施工。建筑物共设计地下三层地上一层,负一层设置主控室、保护室,负二层设置主变、GIS设备,负三层为电缆层,地上一层为展示宣传厅。在此次封顶浇筑前,工程已完成负三层、负二层共1870吨钢筋绑扎、9400立方米混凝土浇筑。
下一步,建设公司将继续发扬精益求精的精神,全面推动工程建设,将工程打造成雄安新区电网的标杆工程,为雄安新区建设提供可靠电力支撑。
